CENTRO PROFISSIONAL ITROIAN, setembro de 2020, Relatório Nº 14
QUADRO DE INFORMAÇÕES DO EMPREENDIMENTO
IMAGEM RENDERIZADA DO EMPREENDIMENTO
PRINCIPAIS ATIVIDADES
Realizadas no mês de setembro de 2020
Execução telhado da cobertura Finalizado;
Execução telhado do 5° pavimento Finalizado;
Início Montagem do elevador;
Execução estruturas de gesso nas salas e banheiros Finalizado;
Execução PPCI em andamento;
Execução hidráulica finalizado;
Execução Instalação da Climatização em andamento;
Massa texturizada e pintura nas paredes das garagens em andamento;
Execução reboco externo Finalizado;
Instalação corrimão nas escadas Finalizado;
Execução piso holandês no Subsolo 2 em andamento;
Execução Pastilhas externas finalizado;

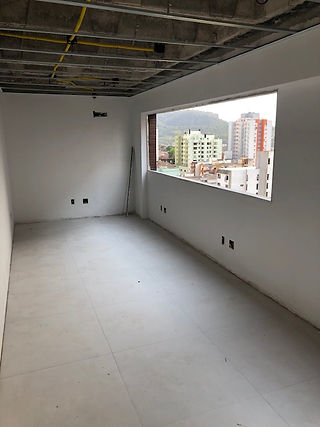

Execução piso Porcelanato em andamento salas e uso comum;
Execução pintura interna e externa em andamento;
Execução cabeamento elétrica salas finalizado;
Execução cabeamento geral prédio em andamento;
Execução da instalação das bombas e reservatórios Finalizado;
Início montagem quadro geral de energia;
Execução impermeabilização salas final 01 e 02 e terraço 5º andar.
PONTOS CRÍTICOS
Nos últimos dois meses a Construtora vem enfrentando alguns problemas com a entrega de materiais, sobretudo a falta de insumo no mercado da construção civil.
Mesmo com a programação de compra realizada com os fornecedores, tem ocorrido atraso na entrega dos produtos, devido a falta de insumo decorrente da alta demanda e baixa produção por parte da indústria, acarretando assim, em atraso na execução de algumas atividades em obra.
Enfatizamos que mesmo diante desse imprevisto, toda equipe está empenhada para finalizar as atividades previstas em nosso cronograma de finalização da obra, para o mês de novembro.
EVOLUÇÃO FÍSICA DOS SERVIÇOS
RELATÓRIO PLUVIOMÉTRICO
RELATÓRIO FOTOGRÁFICO
ATIVIDADES PREVISTAS PARA O PRÓXIMO MÊS
Montagem do elevador Finalizada;
Execução placas de gesso nos banheiros e corredores finalizado;
Execução PPCI finalizado;
Massa texturizada e pintura nas paredes das garagens finalizado;
Execução piso holandês no Subsolo 2 finalizado;
Execução piso Porcelanato nas salas e uso comum finalizados;
Execução pintura externa finalizada;
Execução pintura interna em andamento;
Execução cabeamento geral prédio finalizado;
Execução montagem quadro geral de energia finalizado;
Montagem esquadrias (portas e janelas) finalizados;
Início instalação acabamento elétrico salas e corredores;
Execução calçada finalizada;
Início instalação rodapé;
Instalação portas corta fogo finalizada;
Execução placas de gesso interno salas em andamento.
Clientes e parceiros,
Ficamos à disposição para mais informações pelo nosso e-mail: vendas@icosaedro.com.br ou Whatsapp https://wa.me/message/IEW46C32OG3XG1
Até o próximo mês com mais detalhes sobre o andamento da obra Centro Profissional Itroian!
Abraço!
Att.
Bruna Cruz
Construtora Icosaedro
Comments
