Residencial Living, Abril e Maio de 2021, Relatório Nº 08
QUADRO DE INFORMAÇÕES DO EMPREENDIMENTO
IMAGEM RENDERIZADA DO EMPREENDIMENTO
PRINCIPAIS ATIVIDADES
Realizadas no meses de abril e maio de 2021

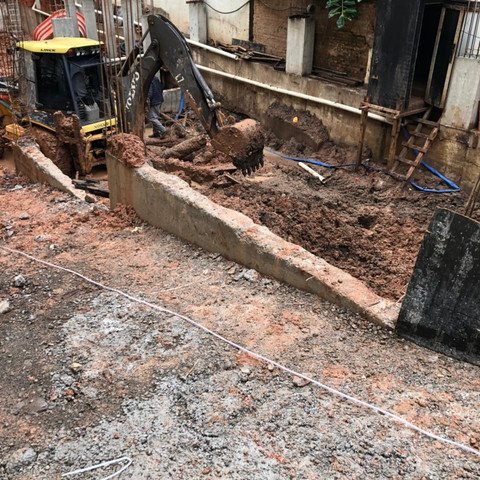

1)Execução Cortina de contenção rampa de entrada e frente 80% finalizada;
2)Execução concretagem de pilares e vigas do subsolo finalizado;
3)Execução drenos provisórios no terreno;
4)Início execução rampa de entrada subsolo;
PONTOS CRÍTICOS
1) Ainda estamos enfrentando problemas de água devido a falta de canalização dos prédios vizinhos os quais desaguam suas águas no terreno da construção e causam alagamentos todos os dias; (representado nas fotos)
2) Tivemos redução na equipe de trabalho devido a contaminação do COVID-19 pelos colaboradores que estão no local;

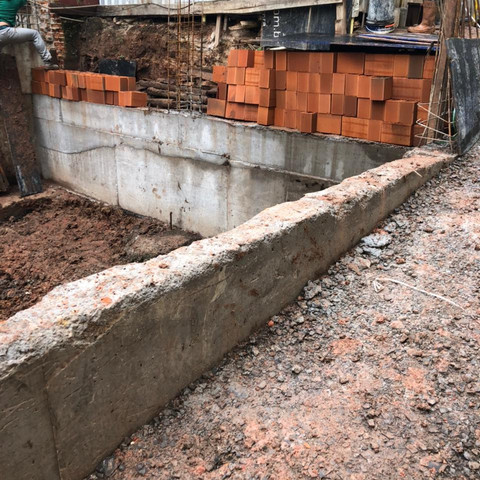

3) Continuamos enfrentando algumas dificuldades com o solo do terreno, pois devido a saturação do mesmo ao longo dos anos, resultou em um solo com muita lama, o qual estamos alterando por material mais compacto, juntamente com material de pedra. (representada pelas fotos)
4) Estamos com a produção de formas do pavimento térreo em andamento, ou seja, logo iniciaremos a montagem da laje do pavimento térreo.
EVOLUÇÃO FÍSICA DOS SERVIÇO
RELATÓRIO PLUVIOMÉTRICO
RELATÓRIO FOTOGRÁFICO
ATIVIDADES PREVISTAS PARA O PRÓXIMO MÊS:
1)Execução escavação do terreno finalizada;
2)Execução Cortina de todo subsolo finalizada;
3)Execução alvenaria de contenção (prédio vizinho lado direito fundos) finalizada;
4)Execução rampa de entrada subsolo finalizada;
5)Execução drenos terreno finalizada;
6)Início Execução montagem laje do térreo;
Clientes e parceiros,
Ficamos à disposição para mais informações pelo nosso e-mail: vendas@icosaedro.com.br ou Whatsapp https://wa.me/message/IEW46C32OG3XG1
Até o próximo mês com mais detalhes sobre o andamento da obra Residencial Living.
Abraço!
Att.
Ismael Budzinski
Construtora Icosaedro
