Residencial Living, Junho e Julho de 2021, Relatório Nº 09
QUADRO DE INFORMAÇÕES DO EMPREENDIMENTO
IMAGEM RENDERIZADA DO EMPREENDIMENTO
PRINCIPAIS ATIVIDADES
Realizadas no meses de junho e julho de 2021
1)Piso e drenos subsolo finalizado;
2)Produção ferragem laje e pilares pavimento térreo;
3)Execução concretagem laje térreo finalizada;
PONTOS CRÍTICOS
1) Tivemos um atraso considerável em função de despejo de água pluvial de prédio lindeiro, a onde a mesma causou um colapso em uma de nossas estruturas de contenção, o que demandou a produção e execução de uma nova contenção, a fim de evitar qualquer risco ao local de obra e também ao prédio lindeiro.
Obs: Temos laudos e fotos do ocorrido, as quais já foram repassadas ao setor jurídico da construtora para um correto tratamento.

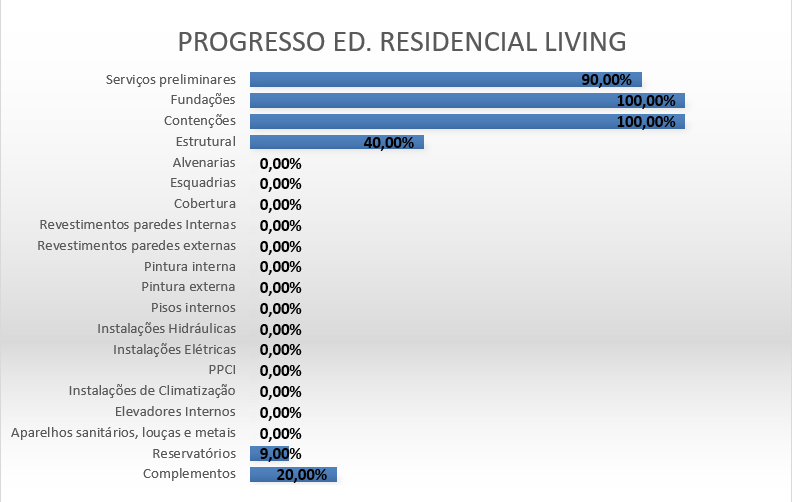

EVOLUÇÃO FÍSICA DOS SERVIÇO
RELATÓRIO PLUVIOMÉTRICO

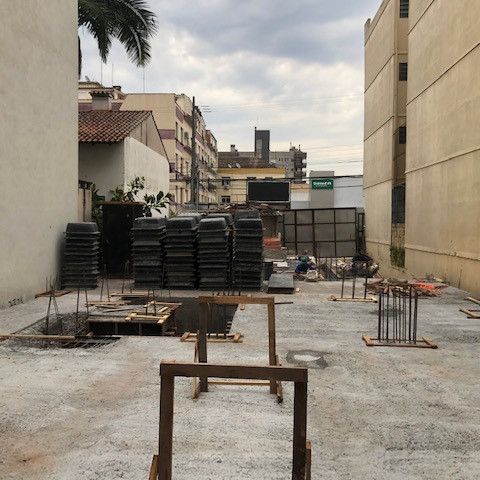

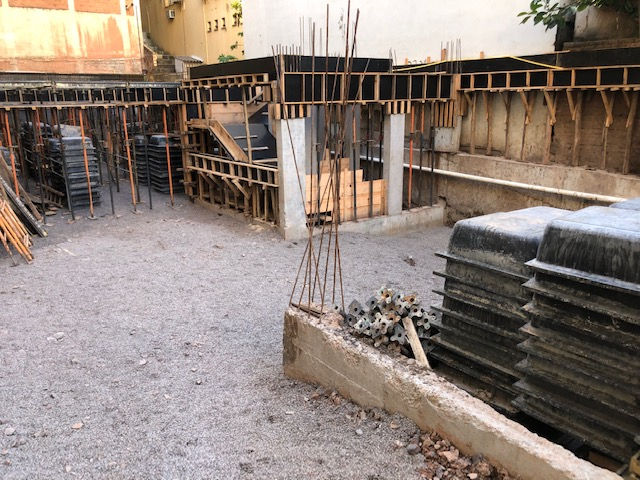

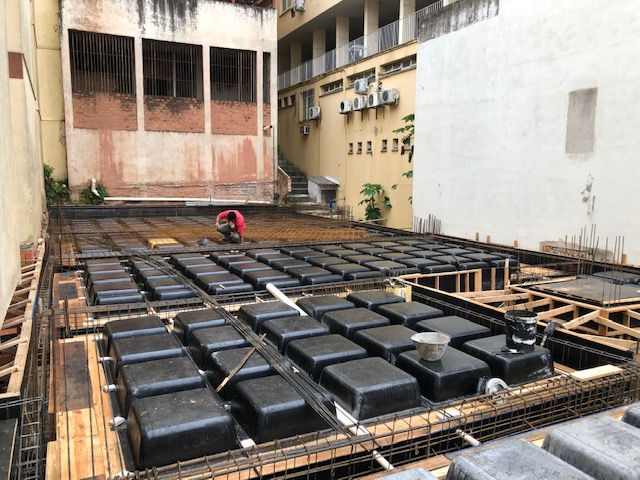

RELATÓRIO FOTOGRÁFICO
ATIVIDADES PREVISTAS PARA O PRÓXIMO MÊS:
1)Execução concreto pilares pavimento térreo;
2)Execução montagem formas laje 2° pvto;
3)Produção ferragem laje 2° pvto;
4)Execução concretagem laje 2° pvto;
5)Produção ferragem pilares 2° pvto;
Clientes e parceiros,
Ficamos à disposição para mais informações pelo nosso e-mail: vendas@icosaedro.com.br ou Whatsapp https://wa.me/message/IEW46C32OG3XG1
Até o próximo mês com mais detalhes sobre o andamento da obra Residencial Living.
Abraço!
Att.
Ismael Budzinski
Construtora Icosaedro
