Residencial Saphiro, Abril e Maio de 2021, Relatório Nº 12
QUADRO DE INFORMAÇÕES DO EMPREENDIMENTO
IMAGEM RENDERIZADA DO EMPREENDIMENTO
PRINCIPAIS ATIVIDADES
Realizadas nos meses de abril e maio de 2021
1)Execução instalações elétricas provisórias em andamento;
2)Execução montagem laje 4° pvto em andamento;
3)Produção ferragem vigas 4° pvto em andamento;
4)Instalação de bandejas de proteção parte externa do prédio;
5)Execução alvenaria 2° pvto finalizada;
6)Abertura dos drenos no subsolo;
PONTOS CRÍTICOS
1) Durante o mês de abril seguimos com perdas de colaboradores devido ao contágio com a COVID-19, porém a construtora sempre trabalhou, preservando a saúde de seus colaboradores, mas também com o andamento das tarefas cotidianas e cronograma de obra, mesmo que de maneira reduzida, o que ocasiona atrasos. Seguimos alterando equipes e tendo cuidado com os afastamentos, porém é difícil mantermos os cuidados 100% do tempo, devido a grande movimentação dos trabalhadores durante o dia;
2) Continuamos enfrentando problemas na entrega do aço, desde a suba no valores até os prazos de entrega de material, sendo assim, estamos na procura de diferentes fornecedores e também modificando estratégias de execução, ou seja, estamos comprando aço em barra e produzindo em obra, isto ocasiona atrasos no cronograma mas, por outro lado, evita a falta de material em obra.
3) A execução da laje do 4° pvto nos impôs alguns desafios visto que é uma laje de transição do prédio, aonde os 21 pilares do 3° pvto trocam de posição, devido a isso é necessário a execução de vigas de maiores (conforme pode ser observado nas fotos) para a sustentação do prédio. Estas vigas são executadas com uma grande quantidade de aço, um dos nossos principais problemas conforme relatado no item 2.
EVOLUÇÃO FÍSICA DOS SERVIÇOS
RELATÓRIO PLUVIOMÉTRICO

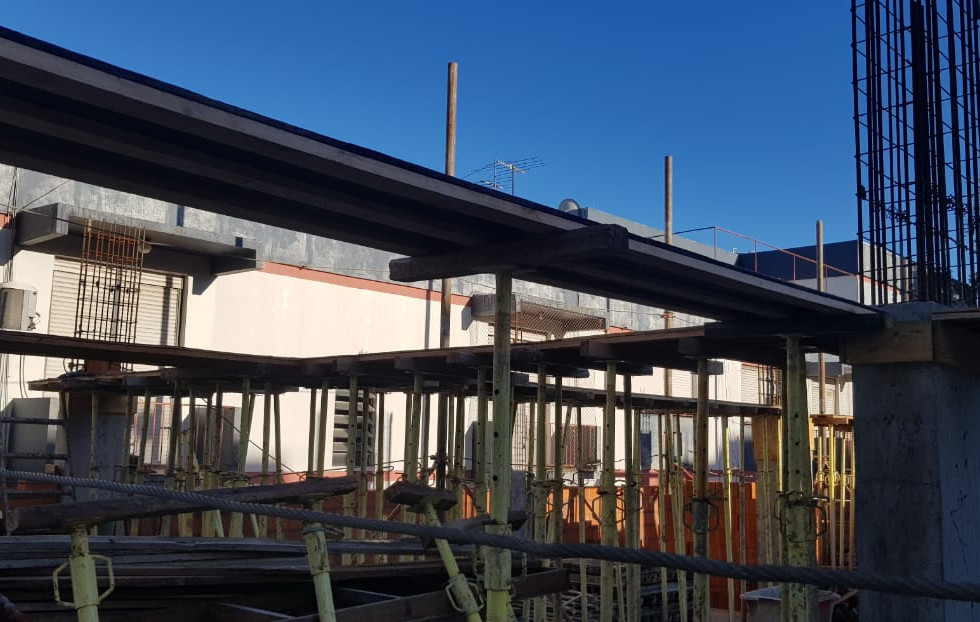

RELATÓRIO FOTOGRÁFICO
ATIVIDADES PREVISTAS PARA O PRÓXIMO MÊS
1)Execução concretagem laje 4° pvto finalizada;
2)Execução concretagem pilares 4° pvto finalizado;
3)Início execução alvenaria muro 3° pvto e rampa 2° ao 3° pvto;
4)Produção ferragem pilares 4° pvto em andamento; (empresa terceirizada)
5)Execução dreno subsolo;
6)Finalização reservatórios subsolo;
7)Início execução alvenaria 3° pvto;
8)Início execução elétrica definitiva nos andares de garagem;
Clientes e parceiros,
Ficamos à disposição para mais informações pelo nosso e-mail: vendas@icosaedro.com.br ou Whatsapp https://wa.me/message/IEW46C32OG3XG1
Até o próximo mês com mais detalhes sobre o andamento da obra Residencial Saphiro.
Abraço!
Att.
Ismael Budzinski
Construtora Icosaedro
