RELATÓRIO MENSAL DE OBRA SAPHIRO - FEVEREIRO e MARÇO /2021
Residencial Saphiro, Fevereiro e Março de 2021, Relatório Nº 11

QUADRO DE INFORMAÇÕES DO EMPREENDIMENTO

IMAGEM RENDERIZADA DO EMPREENDIMENTO

PRINCIPAIS ATIVIDADES
Realizadas nos meses de fevereiro e março de 2021
1)Execução concretagem laje 3° pavimento finalizado;
2)Execução instalações elétricas provisórias em andamento;
3)Execução e produção ferragens laje e pilares 3° e 4° pavimento;
4)Execução concretagem pilares fundos 3° pavimento finalizados;
5)Produção ferragens rampa 2° e 3° pavimento;
6)Instalação mini grua de movimentação de materiais no canteiro.
7)Execução concretagem pilares frente 3° pavimento finalizados;
8)Execução concretagem rampa 2° - 3° pavimento finalizado;
9)Execução montagem laje 4° pavimento em andamento;
10)Produção ferragem vigas 4° pavimento em andamento;
11)Instalação de bandejas de proteção parte externa do prédio;
PONTOS CRÍTICOS
1) Novamente durante o mês de fevereiro e março, a construtora, bem como boa parte das empresas, vem enfrentado problemas no seu quadro de funcionário visto o grande contágio com a COVID-19, porém a construtora sempre trabalhou, preservando a saúde de seus colaboradores, mas também com o andamento das tarefas cotidianas e cronograma de obra, mesmo que de maneira reduzida, o que ocasiona atrasos.
2) Estamos enfrentando problemas na entrega do aço, o que em alguns pedidos de compra está atrasando até 10 dias, estamos na procura de diferentes fornecedores para superar esse problema;
EVOLUÇÃO FÍSICA DOS SERVIÇOS

RELATÓRIO PLUVIOMÉTRICO

RELATÓRIO FOTOGRÁFICO

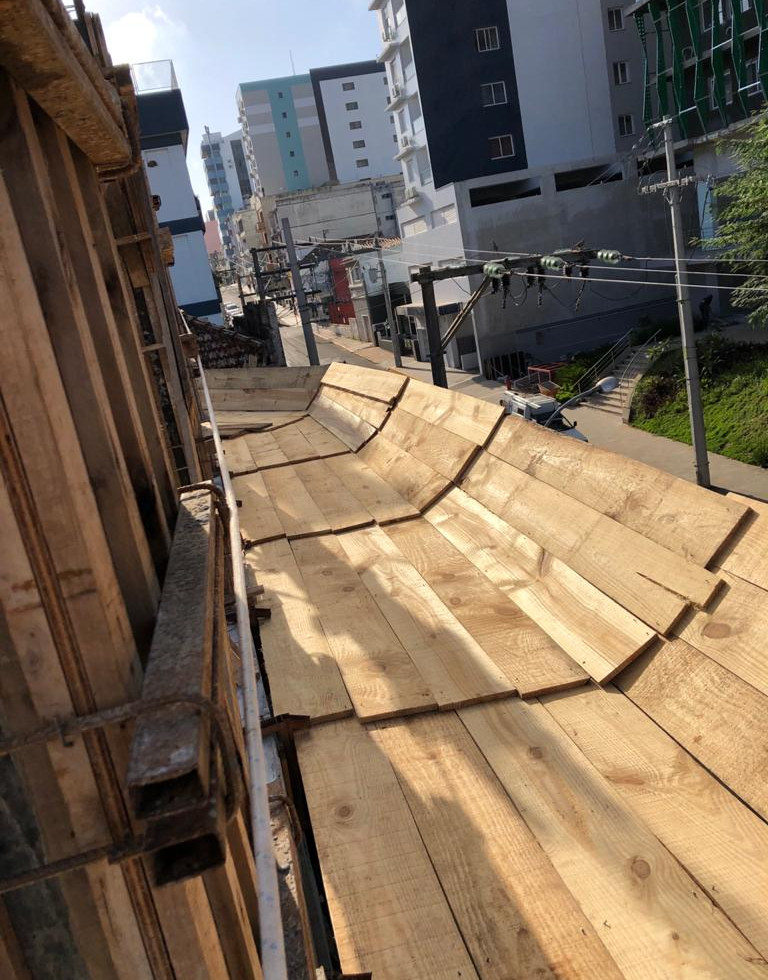

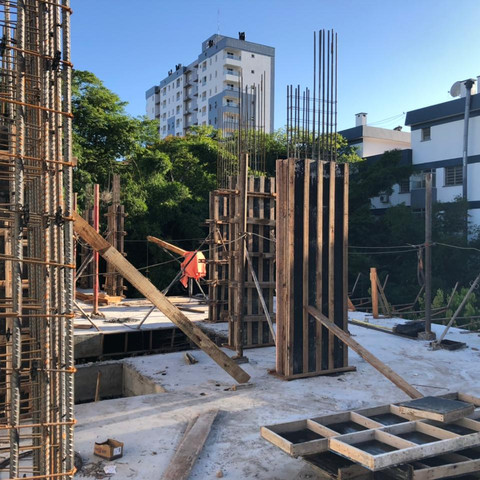

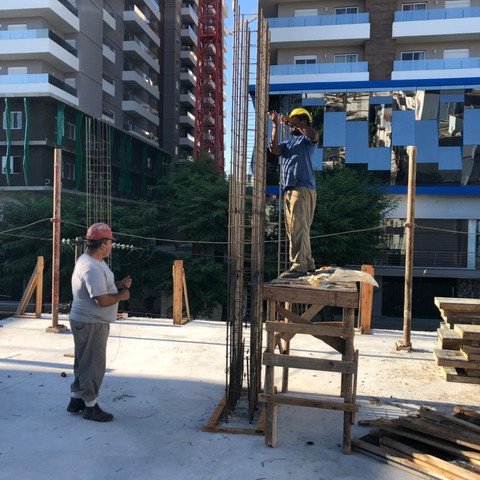

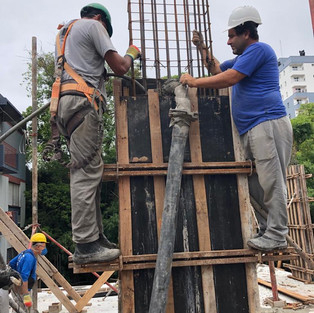

Execução ferragem pilar 3º pav Fôrmas pilares 3º pav Fôrmas pilares 3º pav Fôrmas pilares 3º pav

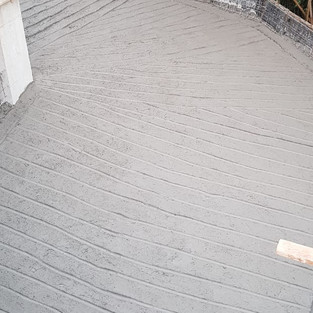

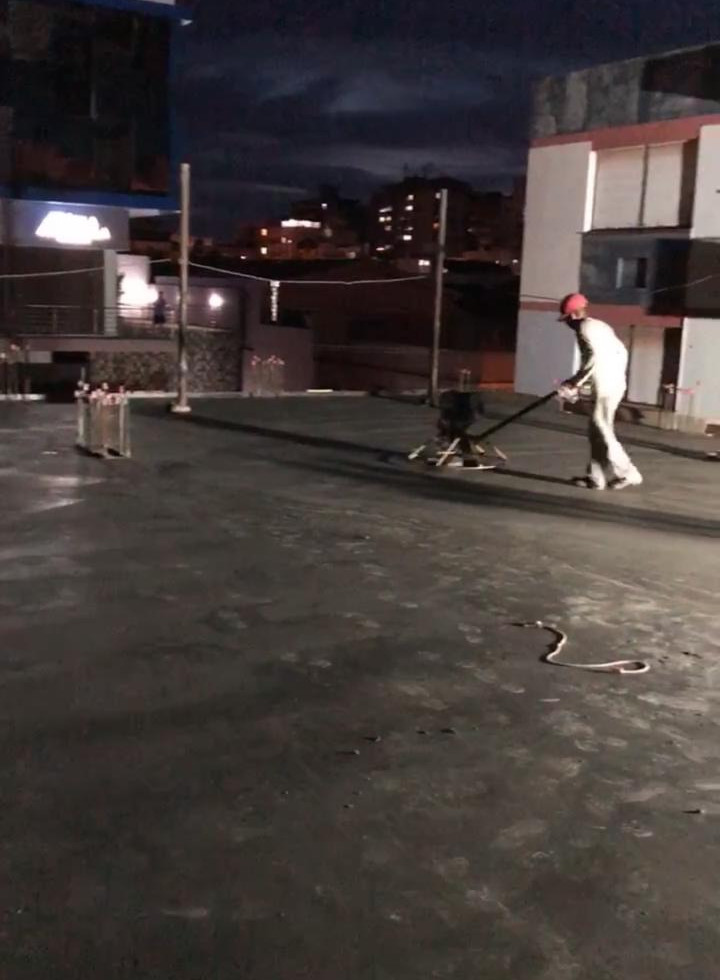

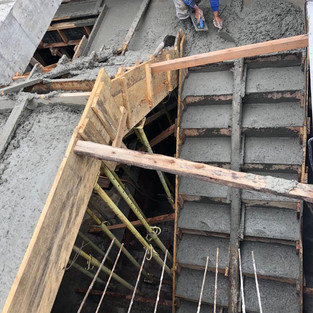

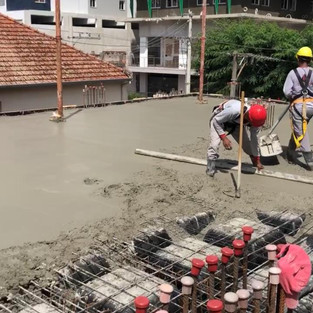

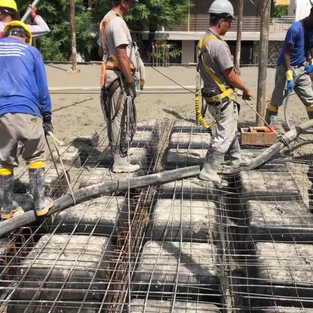

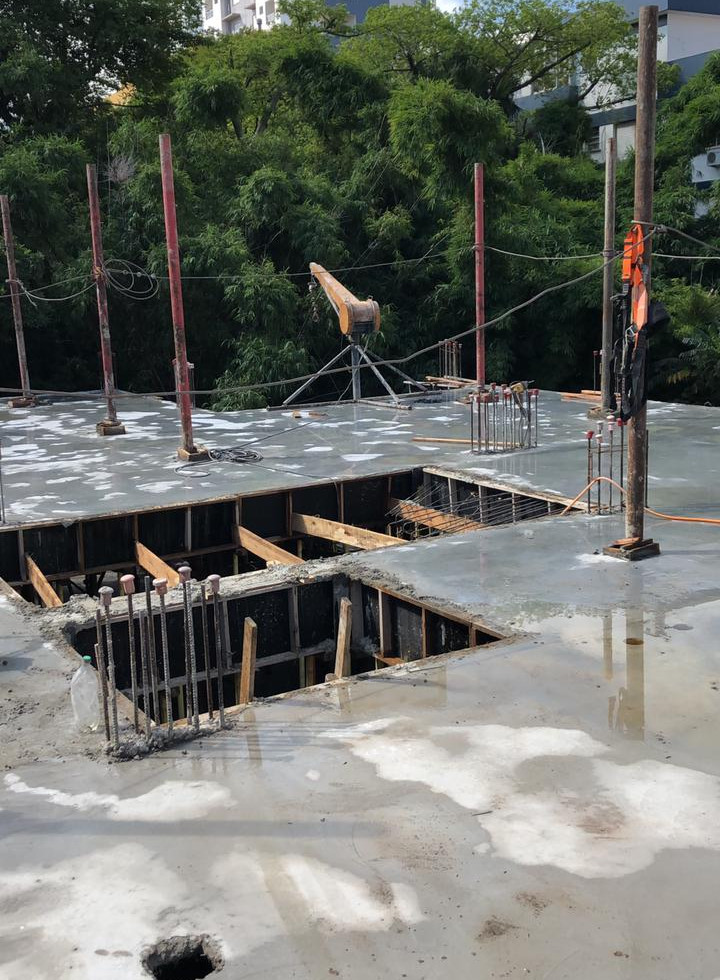

Exe. concretagem laje 3º pav. Exe. concretagem laje 3º pav. Exe. concretagem laje 3º pav. Concretagem escada 2ªpara3ºpav Concretagem pav pilares 3º Concretagem rampa 2ºpara3ºpav

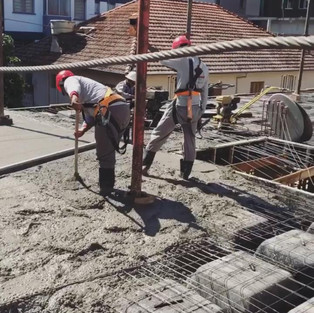

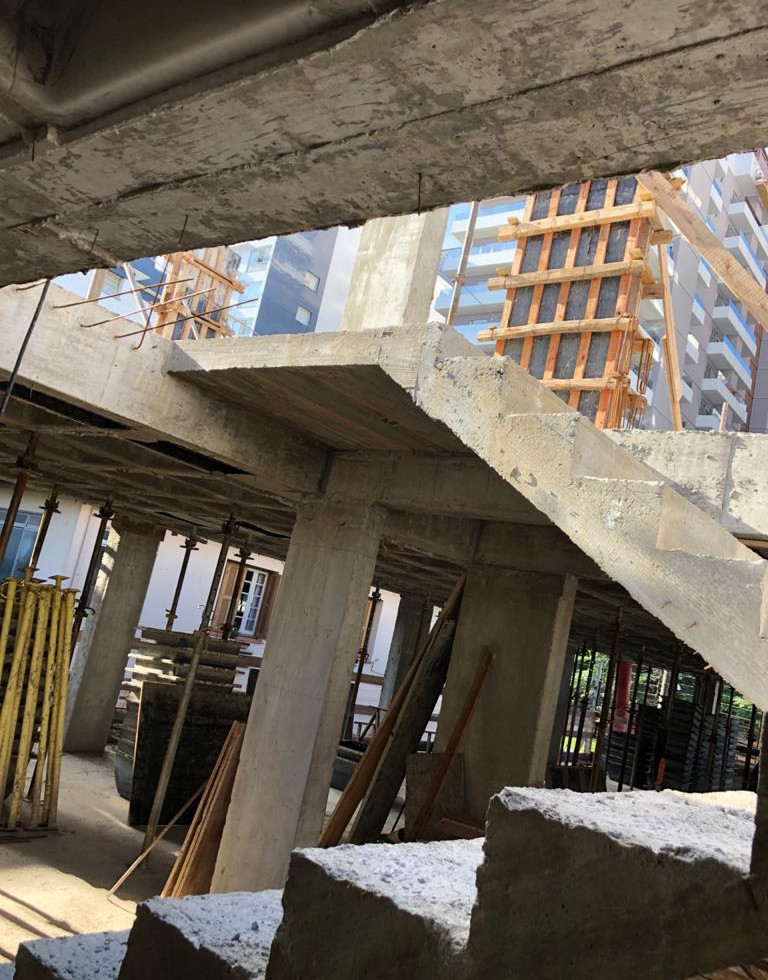

Hidratação laje 3º pav Hidratação laje 3º pav. Polimento laje 3º pav Execução escada 2º para 3º pav Bandejas de contenção Bandejas de contenção Concretagem rampa 2ªpara 3ºpav
ATIVIDADES PREVISTAS PARA O PRÓXIMO MÊS
1)Execução concretagem laje 4° pvto finalizada;
2)Execução concretagem pilares 4° pvto finalizado;
3)Execução alvenaria 2° pvto;
4)Produção ferragem vigas 5° pvto em andamento;
5)Execução dreno subsolo;
6)Finalização reservatórios subsolo;
7)Início execução alvenaria 3° pvto;
Clientes e parceiros,
Ficamos à disposição para mais informações pelo nosso e-mail: vendas@icosaedro.com.br ou Whatsapp https://wa.me/message/IEW46C32OG3XG1
Até o próximo mês com mais detalhes sobre o andamento da obra Residencial Saphiro.
Abraço!
Att.
Ismael Budzinski
Construtora Icosaedro
