Residencial Saphiro, Janeiro de 2021, Relatório Nº 10
QUADRO DE INFORMAÇÕES DO EMPREENDIMENTO
IMAGEM RENDERIZADA DO EMPREENDIMENTO
PRINCIPAIS ATIVIDADES
Realizadas nos meses de janeiro de 2021
Execução montagem formas laje 3° pvto finalizado;
Execução instalações elétricas provisórias em andamento;
Execução alvenarias paredes externas e internas em andamento;
Execução aterro lateral obra e muro vizinho;
Execução e produção ferragens laje e pilares 3° e 4° pvto;
PONTOS CRÍTICOS
Devido as férias coletivas, a empresa retornou ao trabalho no dia 04/01/2021, sendo que durante o mês com atestados de 5 funcionários, os quais testaram positivo para COVID-19. Diante desse cenário, conforme orientação, os mesmos ficaram afastados por um prazo de 15 dias, o que ocasionou atrasos no andamento de algumas etapas da obra.
Outro ponto a se evidenciar são os imprevistos na entrega dos materiais de montagem da laje, os quais estão atrasados, devido a empresa contratada para o fornecimento do material da laje (cubetas) estar sobrecarregada com a alta demanda no mercado da construção civil.

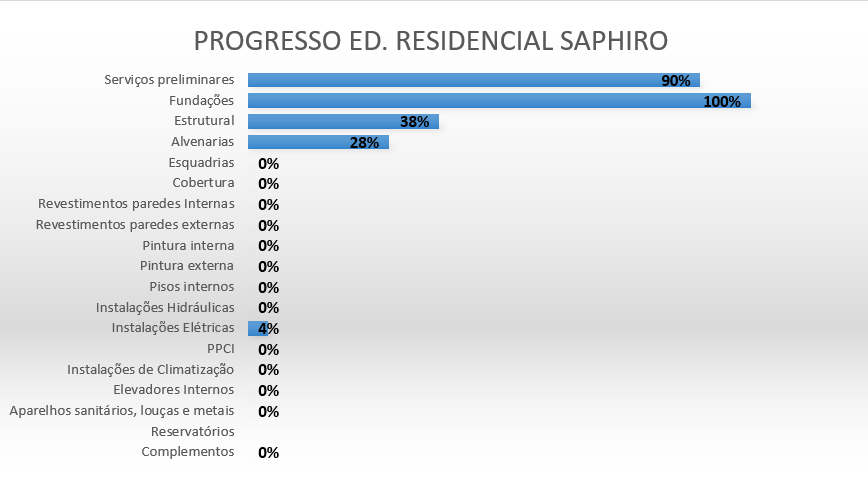

EVOLUÇÃO FÍSICA DOS SERVIÇOS
RELATÓRIO PLUVIOMÉTRICO
RELATÓRIO FOTOGRÁFICO
ATIVIDADES PREVISTAS PARA O PRÓXIMO MÊS
Execução concretagem laje 3° pvto finalizado;
Execução concretagem pilares 3° pvto finalizados;
Execução montagem laje 4° pvto finalizado;
Execução concretagem laje 4° pvto finalizado;
Clientes e parceiros,
Ficamos à disposição para mais informações pelo nosso e-mail: vendas@icosaedro.com.br ou Whatsapp https://wa.me/message/IEW46C32OG3XG1
Até o próximo mês com mais detalhes sobre o andamento da obra Residencial Saphiro.
Abraço!
Att.
Ismael Budzinski
Construtora Icosaedro
