RELATÓRIO MENSAL DE OBRA SAPHIRO - NOVEMBRO e DEZEMBRO/2021
Residencial Saphiro, Novembro de Dezembro de 2021, Relatório Nº 15

QUADRO DE INFORMAÇÕES DO EMPREENDIMENTO

IMAGEM RENDERIZADA DO EMPREENDIMENTO


PRINCIPAIS ATIVIDADES
Realizadas nos meses de novembro e dezembro de 2021
1)Execução concretagem laje 7° pvto finalizada;
2)Execução concretagem pilares e escadas 7° pvto finalizado;
3)Execução concretagem laje 8° pvto finalizada;
4)Execução concretagem pilares e escadas 8° pvto finalizado;
5)Em andamento execução Reboco interno garagem 2° e 3° pvto finalizadas;
6)Execução detalhe arquitetônico em concreto na fachada 6°, 7° e 8° pvto finalizados;
7)Em andamento execução elétrica apartamentos 4° pvto;
8)Em andamento execução elétrica apartamentos 5° pvto;
9)Em execução alvenaria 5° e 6° pavimentos;
10)Em execução reboco interno 4° pvto;
11)Em andamento execução climatização 4° e 5° pavimentos.
PONTOS CRÍTICOS
Sem pontos críticos
EVOLUÇÃO FÍSICA DOS SERVIÇOS

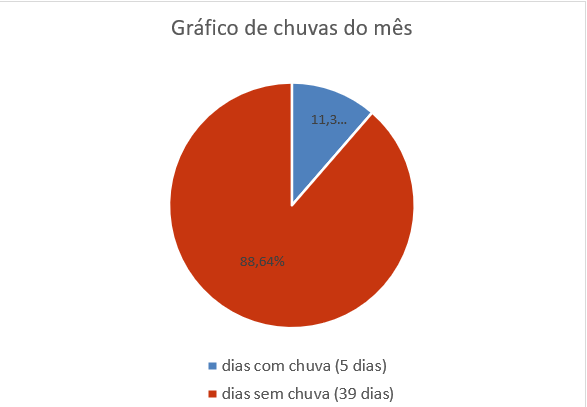

RELATÓRIO PLUVIOMÉTRICO

RELATÓRIO FOTOGRÁFICO
Execução pilares 7º pavimento Execução alvenaria 4º pav. Escoramento laje 7º pav. Execução reboco garagem Execução alvenaria 5º pav. Execução alvenaria 4º pav. Fachada lateral direita Execução reboco garagem Execução alvenaria 3º pav. Execução pilares 7º pav.
Fachada lateral esquerda Finalização reboco garagens Fachada frente Execução massa fina garagens Exe. alvenaria interna 4º pav. Execução alvenaria 5º pav. Execução alvenaria 6º pav. Execução alvenaria 6º pav Montagem laje 9º pavimento Execução laje 9º pavimento Ferragem laje 9º pavimento Execução ferragem 9º pavimento
ATIVIDADES PREVISTAS PARA O PRÓXIMO MÊS
1)Execução concretagem laje 9° pvto;
2)Execução concretagem pilares e escada 9° pvto;
3)Execução último detalhe arquitetônico em concreto na fachada 9° pvto;
4)Execução alvenaria 5° e 6° pavimentos finalizados;
5)Início execução alvenaria 7° pavimento;
6)Execução reboco interno 4° pvto finalizado (apartamentos);
7)Início execução reboco interno 5°pvto (apartamentos);
8)Execução climatização 5° e 6° pavimentos;
9)Em andamento execução elétrica apartamentos 5° pvto;
10)Início execução instalações hidrossanitárias;
11)Execução montagem formas 10° pvto (laje de transição);
12)Execução montagem ferragem 10°pvto;
Clientes e parceiros,
Ficamos à disposição para mais informações pelo nosso e-mail: vendas@icosaedro.com.br ou Whatsapp https://wa.me/message/IEW46C32OG3XG1
Até o próximo mês com mais detalhes sobre o andamento da obra Residencial Saphiro.
Abraço!
Att.
Ismael Budzinski
Construtora Icosaedro
